Renoveringen v.50

Pelarna renoveras som sagt i två etapper.

Första etappen (12 pelare)
- Alla stödfundament på plats och härdade.
- Schaktmassor tillbakalagda.
- Alla 26 stålpelare är färdigtillverkade av smedföretag och levererade.
- På de nya stödfundamenten monterades stålpelarna som avlastning. De förspändes med hydraulisk domkraft till ca 150 ton.
- Alla 12 betongpelare är nu avlastade och klara för renovering (vattenbilning, reparation av armeringsjärn och återgjutning).



Andra etappen (13 pelare)
Förberedelser för andra etappen pågår parallellt.
- Schaktning kring alla pelare klart.

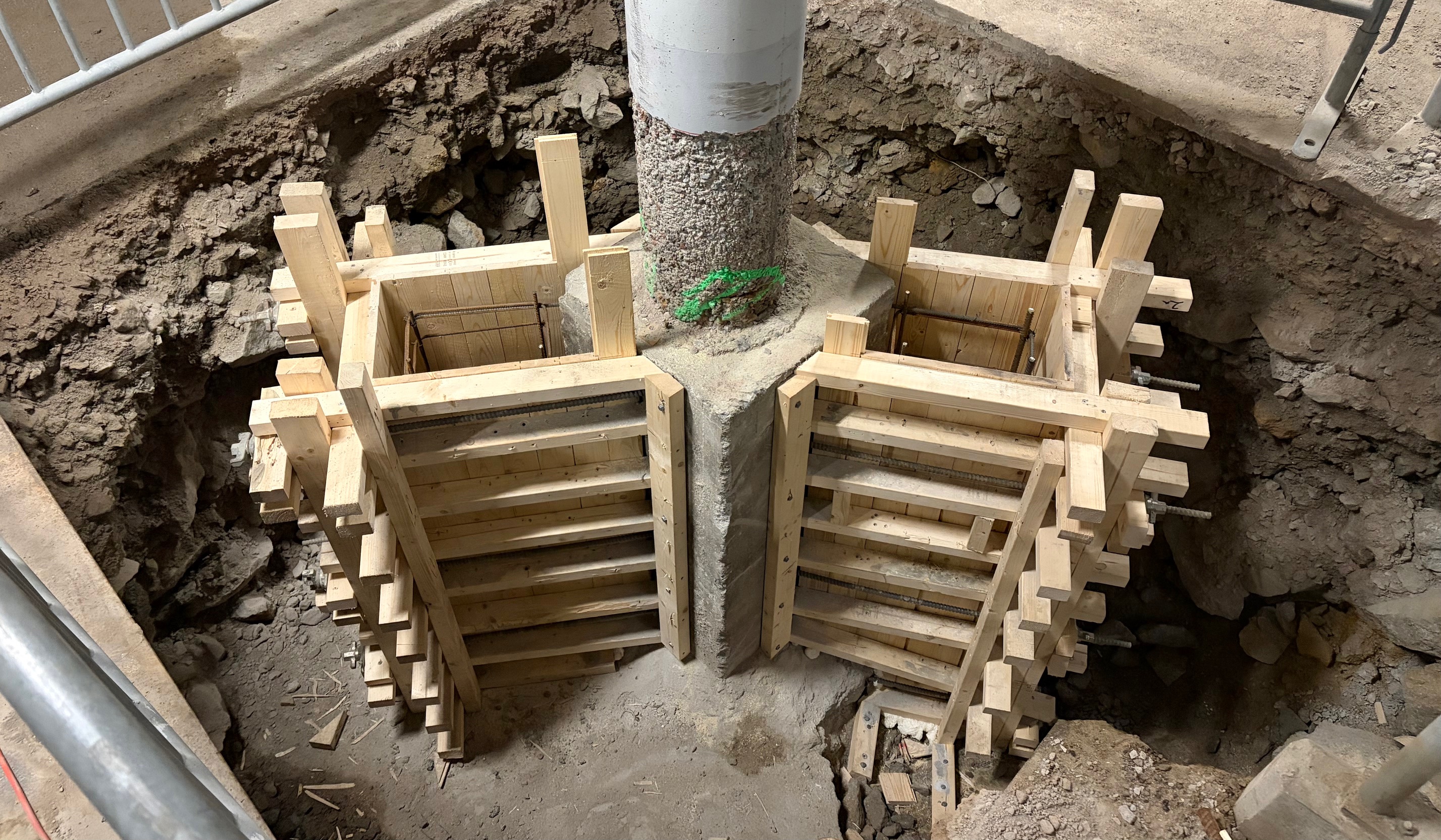

- Montering av armeringsjärn och byggande av gjutformar klart för 9 av 13 pelare.
För att hinna gjuta alla stödfundament under nästa vecka så kommer de behöva arbeta under helgen för att färdigställa gjutformarna. De kan bli enstaka oljud, men mest tystare arbeten.

/Göran
