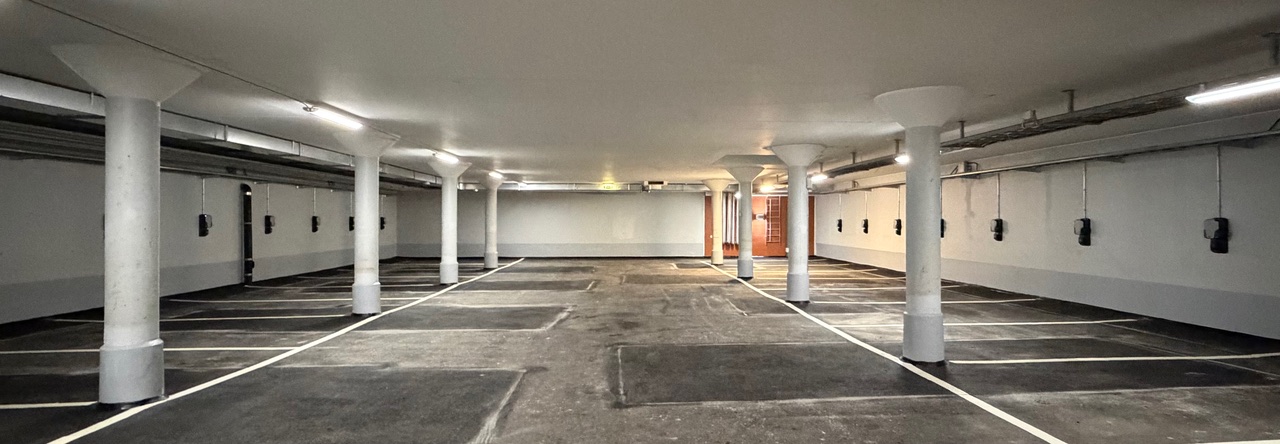

Vi håller tidsplanen och alla arbeten beräknas vara klara v.18 så vi kan flytta tillbaka i garaget v.19 dvs 4:e maj.
Nu renoveras de 13 pelarna i etapp 2 samtidigt som pelare och vägg med katodiskt skydd färdigställs.
Gjutformar byggs.

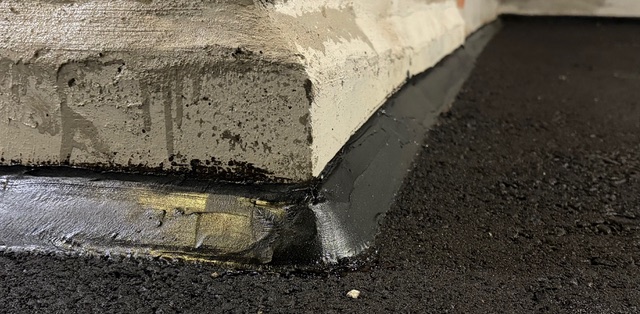

Väggsektionen med katodiskt skydd som är del av grunden till Sandhamnsgatan 26 gjuts.
Pelare med katodiskt skydd kan gjutas runt hela pelaren på en gång. Detta då den bara är ytblästrad.
13 pelare i etapp 2 vattenbilades på ena sidan. Nya armeringsjärn/byglar monterade.
Man har under veckan även monterat formar och gjutit dessa 13 pelare på ena sidan.

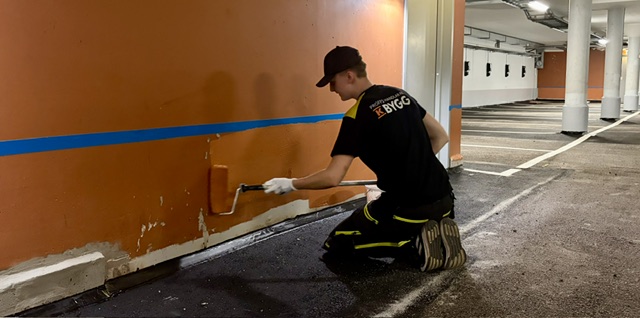

Pelarna från etapp 1 fasas i överkant, spacklas samt stryks med epoxy nedtill som skydd mot framtida vatteninträngning.
/Göran

En av pelarna från etapp 1 färdiggjuten på båda sidor.

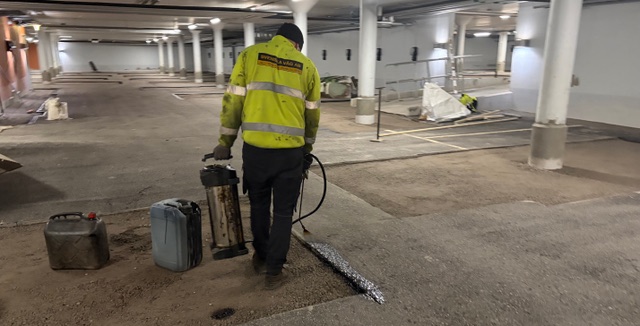

De 26 stålpelarna flyttas och monteras för att avlasta de återstående 13 pelarna för etapp 2.
Katodiskt skydd monterades på de tre pelare som var i tillräckligt gott skick. Dessa tre pelare behövde alltså inte betongrenoveras.

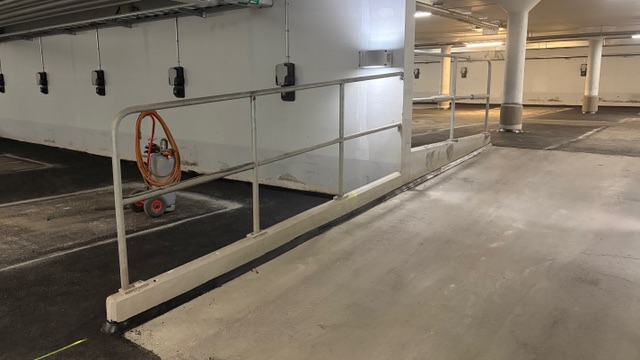

En väggsektion vid nedre rampen som är direkt bärande för huskroppen vid Sandhamnsgatan 26 skyddas även den med katodiskt skydd.
